中国要说“水电工程”,可能大家第一反应就是“三峡大坝”,的确也是,三峡大坝的知名度可以说是“轰动”全球,该工程包括主体建筑物及导流工程两部分,全长约3335m,坝顶高程185米,工程总投资为954.6亿人民币,在全球范围之中,很难有几个水利工程与之“媲美”。
不过,在三峡大坝建设好之后,也为我国做出了巨大的贡献。
最受大家关注的无非就是“发电”的问题。按照公开数据显示,三峡水电站2018年发电量突破1000亿千瓦时,创单座电站年发电量世界新纪录,这已经是奇迹了。所以,算是为我国开创清洁能源(水能)的“先驱者”。
当然,主要也是三峡大坝的电机组非常强大,安装了32台单机容量为70万千瓦的水电机组,所以,三峡大坝也成为全世界最大的水力发电站和清洁能源生产基地。
然而,除了三峡大坝之外,又有一些新的“水电站”(强调下:三峡大坝并非单纯的水电站)正在崛起,我国世界级工程拉哇水电站的建设又实现了新一轮的突破,什么突破呢?
世界级工程拉哇水电站成功实现大江截流
拉哇水电站还在建设之中,它位于金沙江水电基地川藏界河段,而金沙江又是位于我国长江上游,由于江中沙土呈黄色得名,金沙江的发源地就是长江的发源地。所以水源极其的丰富,它的主要水源以降水补给为主,地下水和冰雪融水补给为辅。
按照公开数据显示,金沙江的流域面积约占长江流域面积26%,年平均流量4750立方米/秒,所以具有先天性建立水电站的优势。

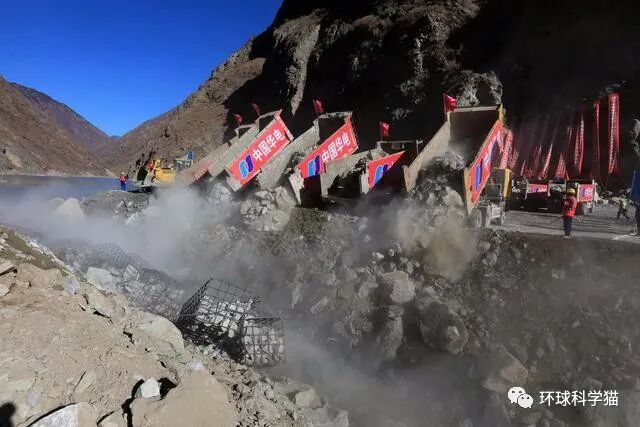

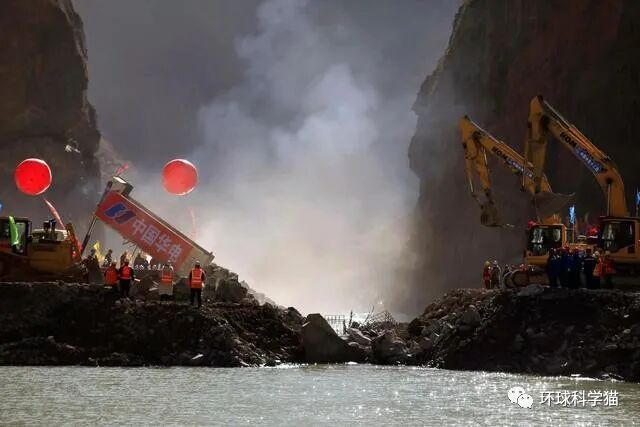

而拉哇水电站建设在金沙江上游,可能也是找到了这些优势点,而这座水电站是在2019年同意建设的,并且在2021年成功实现大江截流,标志着金沙江上游清洁能源基地建设又向前迈出了一大步,也为下一步的清洁能源的利用,提上了进程。
而本次拉哇水电站大江截流,也是继2017年苏洼龙水电站大江截流、2019年叶巴滩水电站大江截流、2020年巴塘水电站大江截流之后的又一大工程,真的是非常不错。当然,我们也期待这个工程早点实现,并且完成建设,早点造福我们啦!
世界级工程拉哇水电站建设有多难?
其实从建设的位置我们都可以知道,拉哇水电站的建设困难程度并不是一般大。时常有人说“西部地势条件差,没有东部地区平坦”,的确也是这样的,西部的平原地带都非常少。

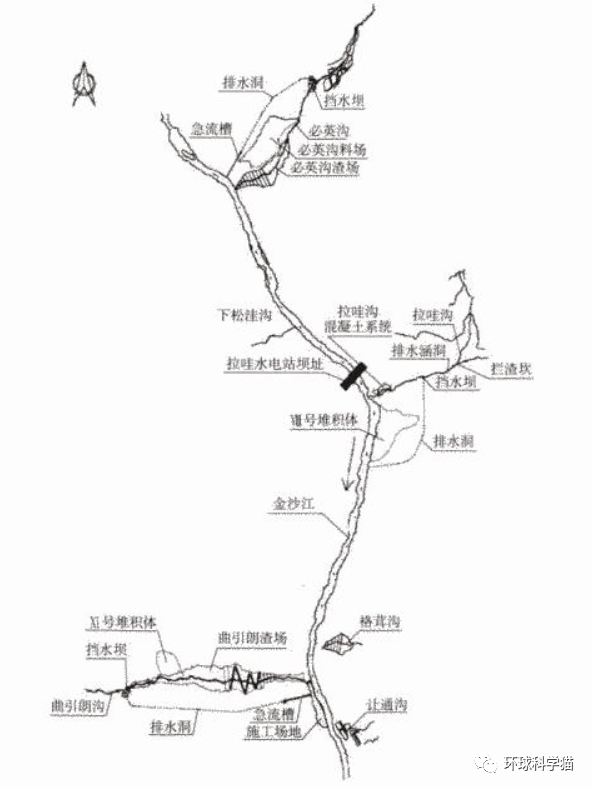

而这些长江上游大部分地区的河道也是位于极其险峻的山区地带,几乎都要从这些区域流过。所以拉哇水电站相当于是在“复杂地质结构”区域建设的水电站。

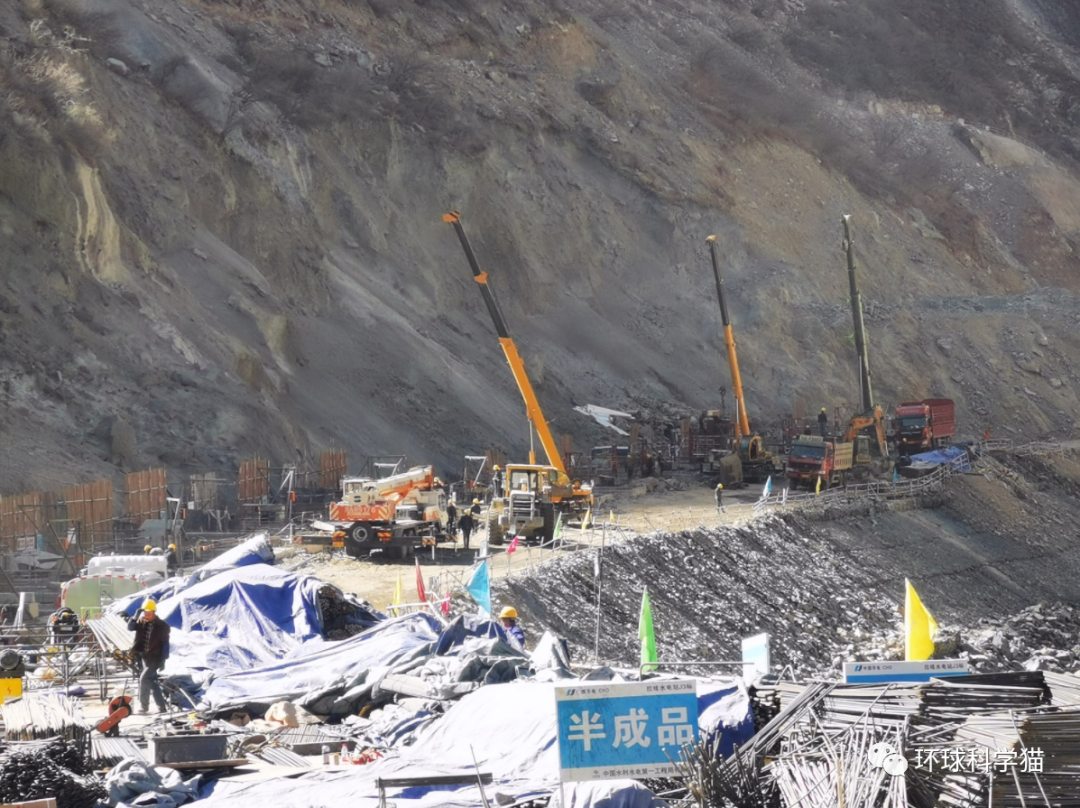

而且在拉哇水电站的区域,还具有天然河道比降大、河床狭窄、截流落差大、河道流量大、流速高、抛填量大等特点,河道的截流龙口最大流速11.3米/秒,落差约9.4米,截流共需抛填石料近20万立方米,所以非常困难,截流难度位居国内前列。并且,整个水电站的建设还面临着气候条件,自然条件等因素影响。
同时,该区域还具有大型密集地下洞室群、强震区窄深河谷超高混凝土面板堆石坝、强震区窄河谷大流量高速水流泄洪消能、堰塞湖沉积深厚覆盖层上筑堰及窄深基坑开挖等世界级技术难题,都被一一突破了。大家能够看到2021年给我们的这些突破,已经是非常不容易的。

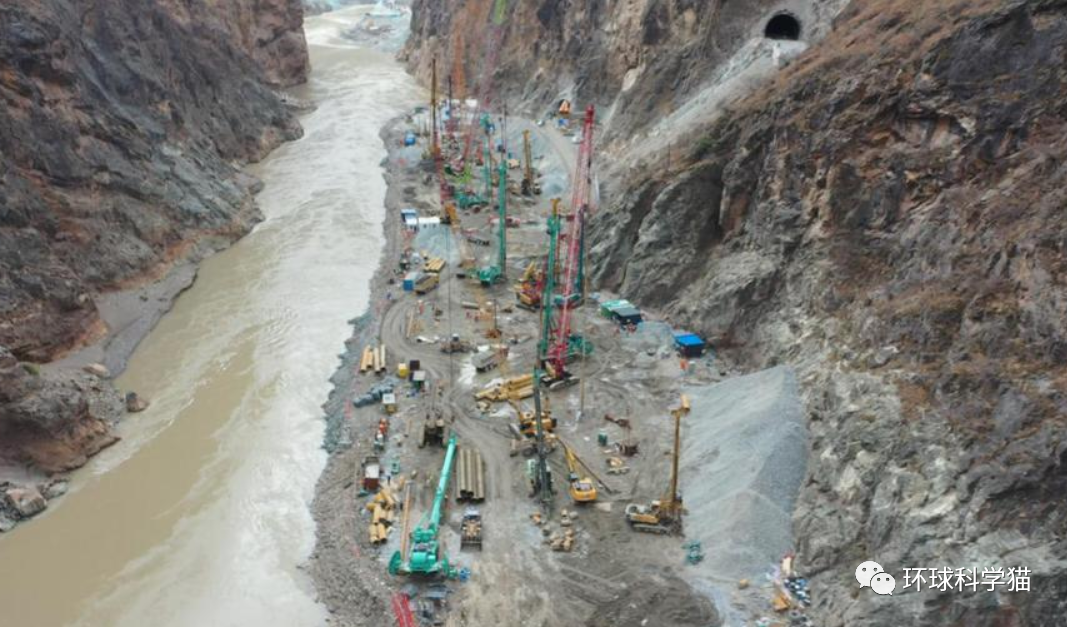

而在这次的温度“大坝”截流的过程之中,我国采取的技术也不错,让这个工程的难度降低了不少,采取了“超深护筒+上部旋挖引孔+下部振冲器造孔加密”的施工工艺。并且成功实现了超深振冲碎石桩偏斜度不大于5‰,打破了常规振冲碎石桩施工技术处理软基深度不大于40米的限制,基础处理深度达71.63米,比原处理极限深度提高30余米,刷新了世界纪录。
所以,我们又是在进行水电站建设技术的突破,虽然从基础性的信息来看,拉哇水电站相比三峡大坝还是存在差异。但是作为不同地区的大坝,也是各有各的“突破”。同时,这个水电站区域的水库正常蓄水位为2702m,大坝还是为面板堆石坝,建设难度也是再次提升了,这就是大概的情况。
世界级工程拉哇水电站建成之后,会带来什么影响?
既然我们说是“水电站”,并且属于世界性工程的——清洁能源项目,那发电就是必不可少的。整个拉哇水电站的项目投资为309亿元。

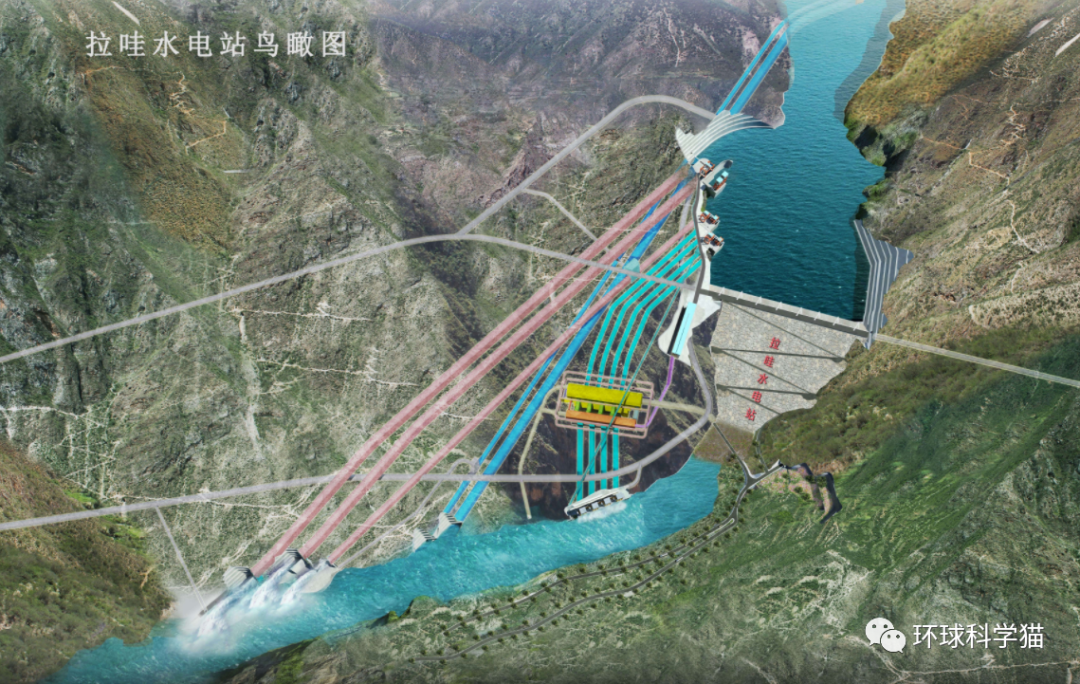

在建设好之后,将实现水能发电,预计拉哇水电站将安装4台50万千瓦立轴混流式水轮发电机组,总装机容量200万千瓦,年发电量约90亿千瓦时,的确比较强,从单洞泄量都可以看出来,能够实现最大约4400立方米每秒的泄量。
在这样的条件之下,每年也可以节省标煤280万吨,减少二氧化碳等气体排放900万吨,为全球变暖也具有重要的贡献。所以,这也是清洁能源发展的主要项目了。
同时,最关键的一点,不仅可以满足西部电力的运用,还可以实现“西电东送”,减缓东部电力的问题,这都是“一举两得”的事情。根据公开数据显示,2000年至2009年,西部水电东送3802亿千瓦时,解决了东部不少的电力问题。所以在拉哇水电站建成之后,将进一步极大对电力的输送影响。
