晚上好,我是老杨。
昨天一个小友和我吐槽工作,上周他又刷新了自己职业生涯的最长割接记录:连续40个小时。
回家后日夜颠倒,好几天缓不过来...
有没有懂这种感觉的?
网络割接其实是运营商网络运维中常见的工作内容了。
这样说吧,网络割接又叫网络迁移,是指运行网络物理或者逻辑上的更改,涉及到的专业比较多,包括无线、传输、数据、接入、动环等。
每一个割接的动作都需要非常谨慎,可以这么说,网络改造中最关键的一步就是网络割接。
今天这篇文章,就给你来个网络割接的全面解读和割接技术范本参考,希望能对你有帮助。
今日文章阅读福利:《运营商网络切割的整体实施方案》
添加老杨为好友,发送暗号“网络切割”,即可获得这份运营商切割的整体实施方案(高清pdf版)。
添加老杨为好友 获取网工必备资源
网络割接是啥?
先明确一点,在这里我们探讨的“网络”的概念,不是小型的家用宽带这种小规模网络。
而是大、中型的工业级别网络,如企业、金融机构、政府机构、大型教育园区网等类型项目。
假设我们有这么一个客户,客户有个新的园区刚刚建成,园区内包括建筑物若干,地理覆盖面也较广。
园区土建施工等这块我们就不说了,园区建成后,肯定是需要一个专用网络的,用于承载公司的业务流量,可能是无线,也可能是有线,或者是有线、无线的融合网络。
不管怎样,肯定是需要一个大规模的园区网络来承载电子化 的业务交互数据的,最少,园区内的用户总要上网的吧?
那么有建网需求,假设所有的售前和销售环节都定下来了。
接下去就是新网实施。
网络建成后,一般来说服务交付中还有一块,就是给客户培 训,培训内容是关于网络就相关产品的实施、使用情况、维护方法等。
紧接着网络就开始用了,使用过程中,可能会有些小的调整性需求,例如VLAN、IP 地址段的新增等,这就是网络维护。
再有,网络难免出现故障,那么就需要做故障处理。
如果网络在运行一段时间后,需要对网络进行改造、升级、迁移等变更,同时这些网络操作行为,又是发生在一个正在承载业务流量的网络上,那么这种行为,就称为割接。
网络割接动作,可能是为了调整网络结构、新增或者替换网络设备、更换线路、更改设备配置或者其他针对 网络的变更需求。
网络割接是一个相对难度较高的动作,尤其是在应对营运商、金融、政府或者大型企业的核心网络,每一个割接的动作都需要非常谨慎,因为如若操作失败,造成的影响是非常恶劣的。
所以网络割接,对专业工程师的技术、技能、体力、脑力、经验等等都提出了一定的要求。
网络割接范例
这里来看一个典型的案例,我们重点理解网络割接这个行为。

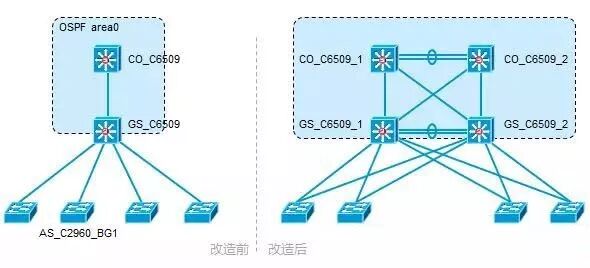

网络结构见“改造前”,可以看得出,网络结构比较简单,而且存在单一设备、单一链路的缺陷。
设备和链路均没有冗余。
那么这个网络运行一段时间后,网络可能会时常出问题,例如接入交换机如果上联链路出现故障,那么整台接入交换机上所连接的用户都无法上网了。
01 客户网络的改造需求,总体的目标是:
1、新增汇聚及核心层设备;
2、接入交换机 全改为双链路上联到汇聚交换机;
3、实施二层、三层冗余技术以提高网络的冗余度和可靠性;
4、重新规划 OSPF 网络模型;
5、调整数据流走向。
这个网络,可能每时每刻都有业务流量在上面被转发,那么割接的操作就需要充分考虑到这些流量,以及可能性的风险,并且做好充分的准备,以及与客户的充分沟通。
尽量做好平滑的切换,降低对业务的影响。
02 针对需求,工程师的主要工作是:
1、彻底摸清现网网络环境,包括但不限于 网络物理、逻辑拓扑;网络设备的配置以及相关的运行参数;业务数据流走向等。
2、了解清楚客户对改造的期望及需求。
3、针对客户需求,撰写网络改造(或割接)方案,关于报告涉及的内容,在下一小节探讨。
4、在制定割接方案的过程中,需要充分考虑到每个割接步骤对业务流量的影响,并且为每个步骤考虑回退 方案。是否会断网?如果会,断多长时间,是否需要客户配合下发通知等。
5、将撰写好的割接方案交予给客户并与客户进行充分的沟通,并最终确定割接方案、割接时间,以便做好 相关的准备工作,一般来说,割接的动作如果太大,往往会选择业务流量较小的时候进行,例如半夜。
6、如果必要的话,还可选个时间在现网中做小范围测试。
03 关于网络割接,注意这几个点:
1、这玩意儿需要细心,细心,再细心。
2、从技术的角度,各种问题需要考虑清楚。比如说,如果是路由复杂的环境,那么割接过程中,以及完成后,是否有可能出现路由环路之类的问题。
3、准备工作非常重要。
4、割接往往是发生在一个已经在承载业务流量的网络中,为了减少割接对业务的影响,一般会选择业务流量较小的时候进行,例如半夜,或者放假时间等。
从事运营商网络建设的兄弟,就经常半夜工作,非常辛苦。所以身体非常重要,有时长时间的割接在机房中进行,机房,你懂的,注意保温措施,带上点小面包,有时也是必要的。
切割方案的关键是自己要完全清楚整个割接过程,一般来说,一份割接方案会包括如下内容(根据具体情况而定):
1、文档目的
2、项目背景
3、网络现网
a)网络拓扑
b)IP、VLAN 信息
c) 路由及数据走向
d)设备配置备份
4、割接目标
a)改造后的网络拓扑
b)IP、VLAN 信息
c)路由模型
d)数据走向
e)新增设备型号及版本信息
f)设备管理信息
5、实施工艺
a)步骤一:xxxx;(同时包含回退方案,下同)
b)步骤二:
c)步骤三:
d)步骤四:
e)……
6、割接进度及各方职责
7、测试环境及脚本
8、其他交付物
虽然方案只是割接思想的一个交付物,有的时候是给客户看的,有的时候是给领导看的。
但你还是要在前期想清楚:
如何制定最完善的割接方案?
如何执行最完美的割接?
如何规避割接中的风险?
如何减少乃至消除对业务系统的影响?
……
这些都是我们在割接前需要详细考虑的事情。
前期的方案准备工作没做好,割接甚至会遇到很多意想不到的问题,从而导致割接失败,甚至无法退回割接前的状态。
希望小友们都能一次成功,早点下班,放假快乐。
参考资料
本文素材整理自数据中心运维网络管理,由网络工程师俱乐部排版成文,转载请注明出处,侵删。
