工程播报|加速推进厂房建设,助推磨丁产业集群式发展

国际保税物流加工产业园区

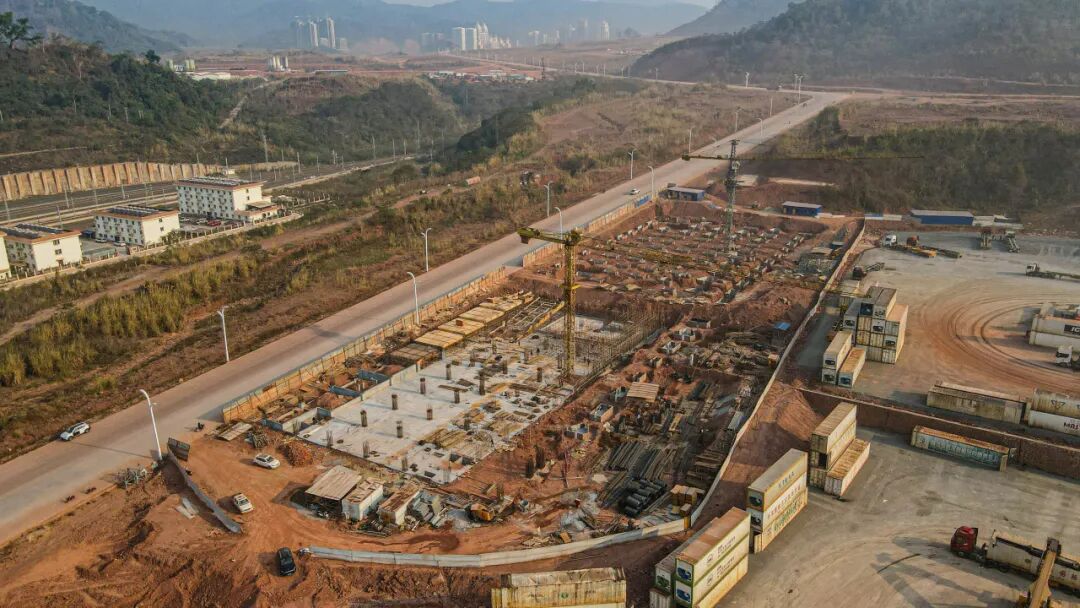

1#、2#厂房总建筑面积48895.91平方米,位于老挝磨丁经济特区南部,紧邻老中铁路磨丁火车站、物流ICD查验货场
1#承台钢筋绑扎完成30%
2#室内地坪回填土施工、地坪钢筋绑扎完成,消防水池砼浇筑完成90%

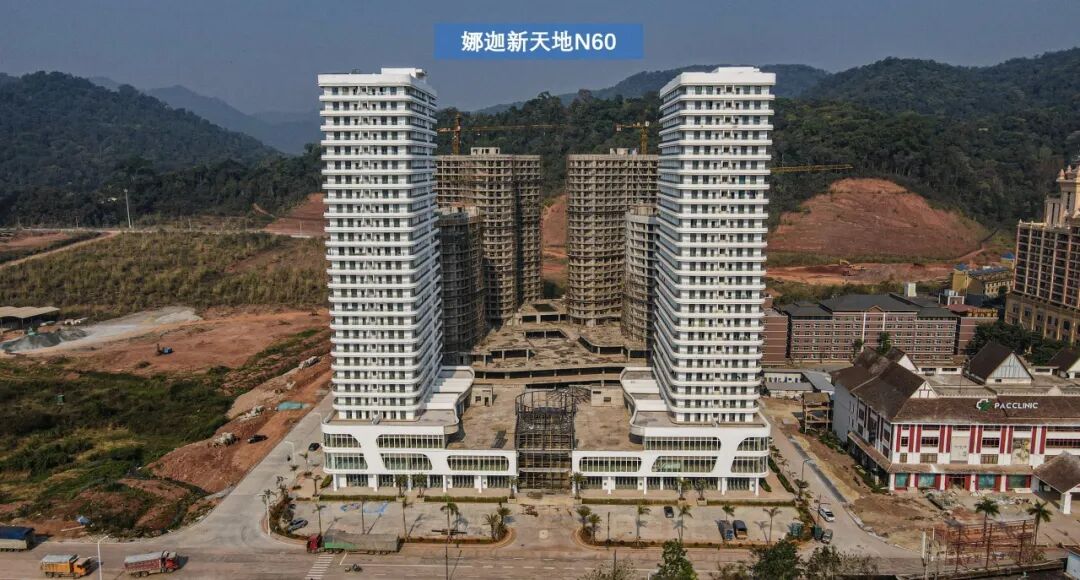

娜迦新天地N59

娜迦新天地N59地块4栋均已封顶
N59-1:塔楼外墙腻子完成30%
N59-2:塔楼外立面涂料完成75%N59-3:内外墙抹灰完成100%,门窗抹灰收口完成90%
N59-4:阳台顶板打磨完成80%

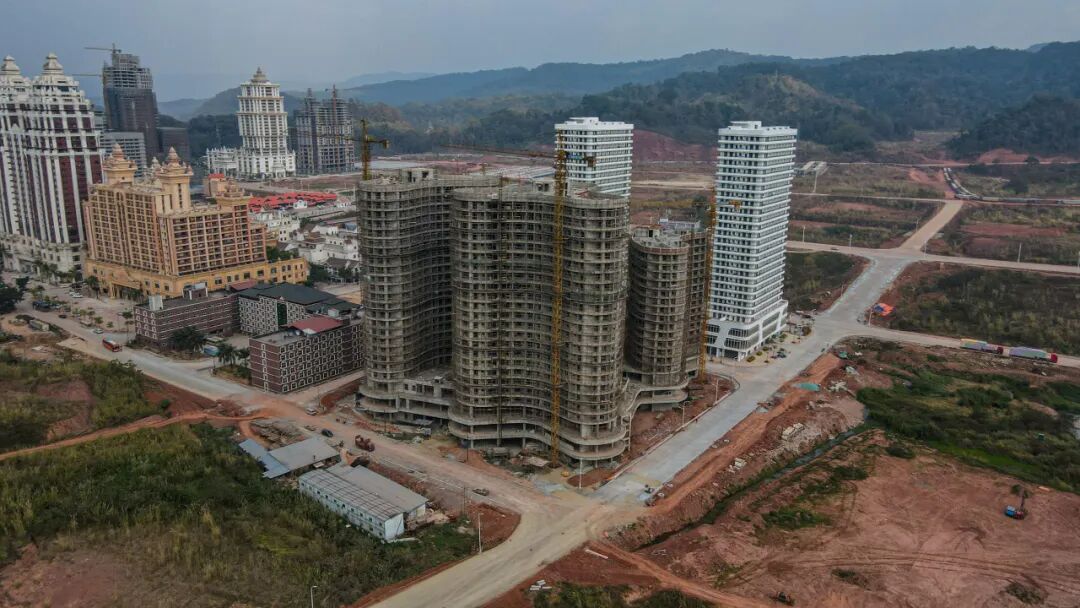

昆曼中心N09
N09地块A、B、C塔主体均已封顶
N09-A:墙地砖铺贴完成20%,第二遍腻子收尾施工完成95%
N09-B:墙地砖铺贴完成5%,第二遍腻子施工完成95%,防水施工完成100%
N09-C:墙地砖铺贴完成20%,第二遍腻子施工完成30%,防水施工完成100%,卧室及电梯厅吊顶完成70%

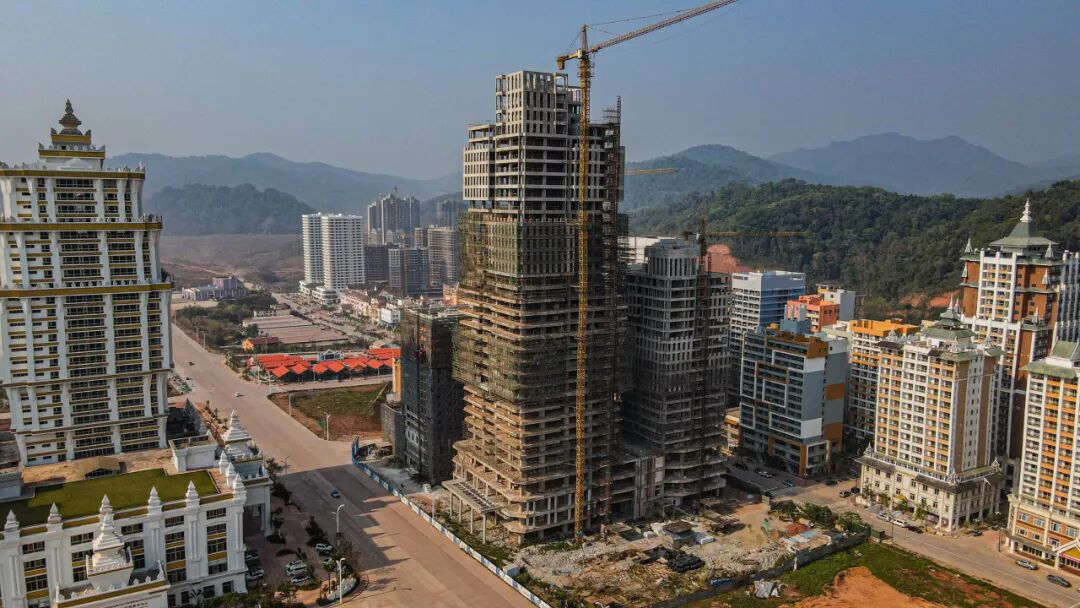

IFC国际金融中心N17

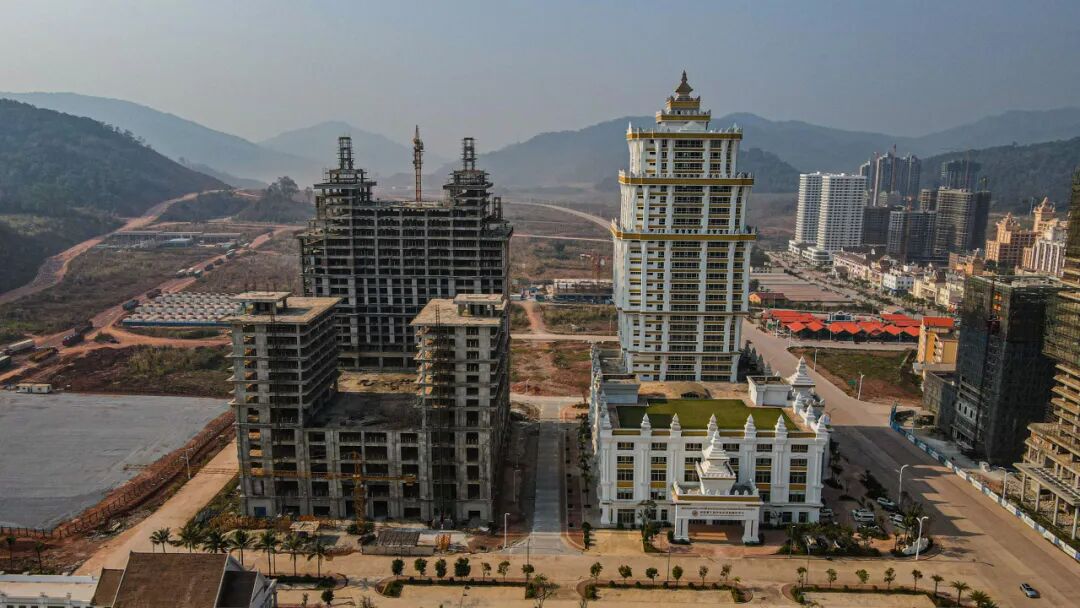

N17地块4栋主体已完工
N17-1:二次结构完成70%
N17-2:二次结构完成60%
N17-3:二次结构砌体完成80%
N17-4:二次结构砌体完成30%

ITC国际贸易中心N18
N18-1已交付
N18-2:主体已封顶,A、C栋主体已封顶,二次结构完成10%,B栋外墙砌体完成50%

爱丁堡
S1-S5栋:S1栋一层砼浇筑完成,二层内架搭设、梁板钢筋绑扎完成40%;S2栋二层柱墙钢筋绑扎、内架搭设、梁板钢筋绑扎、砼浇筑完成,三层柱墙钢筋绑扎、内架搭设及梁板模板安装、钢筋绑扎完成60%;S3栋三层柱子钢筋绑扎、梁板模板安装及钢筋绑扎完成,砼浇筑完成95%;S4栋三层架子搭设、梁板钢筋绑扎完成,砼浇筑完成80%
S6-S12栋:土建收尾完成,S8、S9、S12电梯安装完成,门窗、栏杆工程完成99%,一层及门窗洞口边收口、水电安装工作完成90%,计划三月下旬交房

市政建设

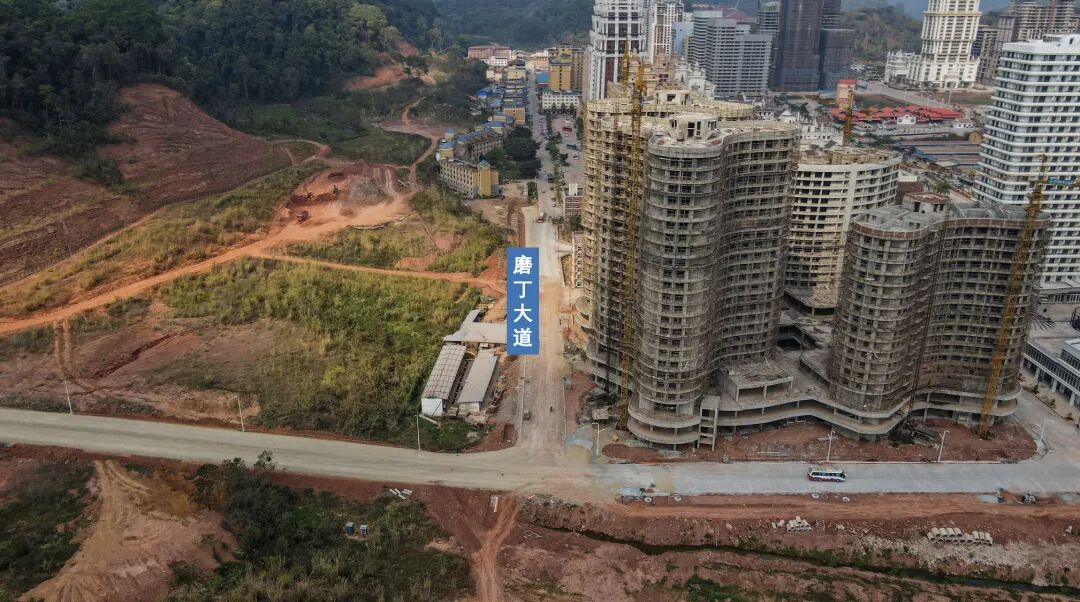

磨丁大道:黄金酒店段左幅级配层铺设完成
沙湾路:N59-N60段雨污管预埋、管井砌筑完成

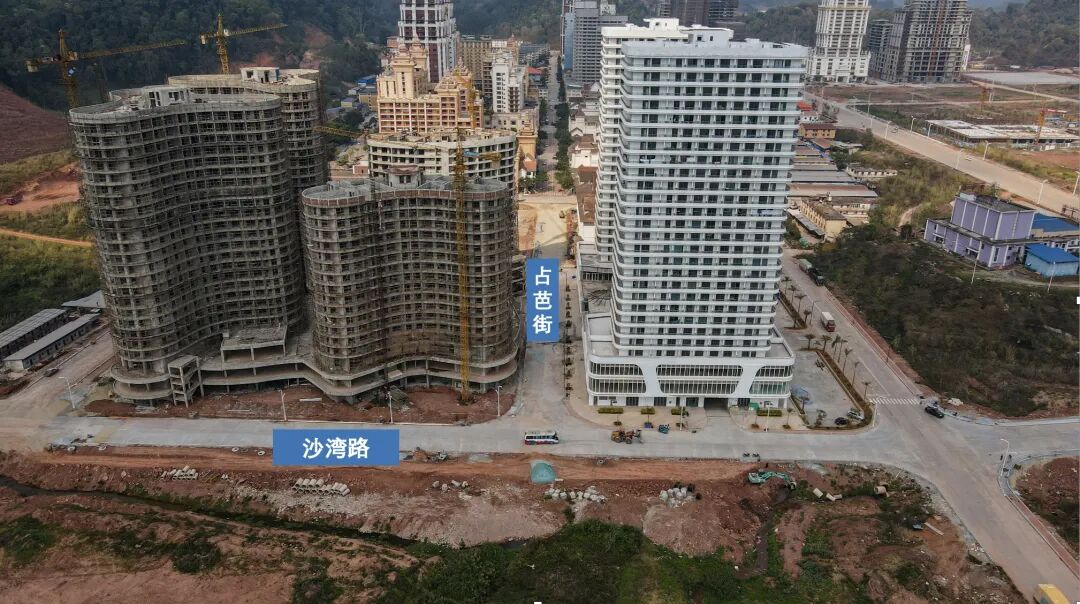

占芭街:级配层铺设、管井砌筑完成

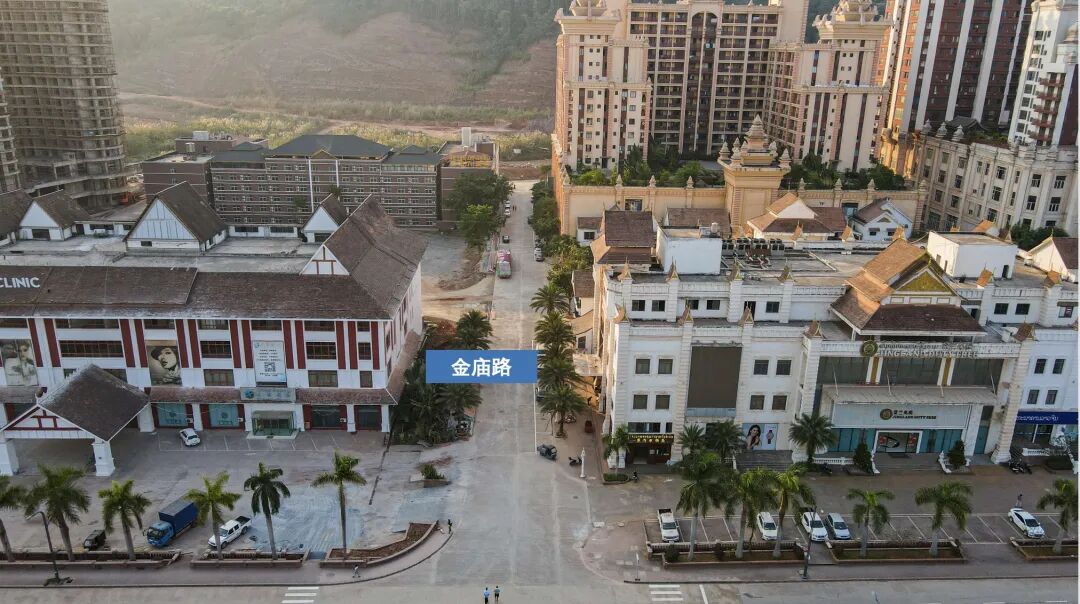

金庙路:强弱电管敷设完成

左右滑动即可查看

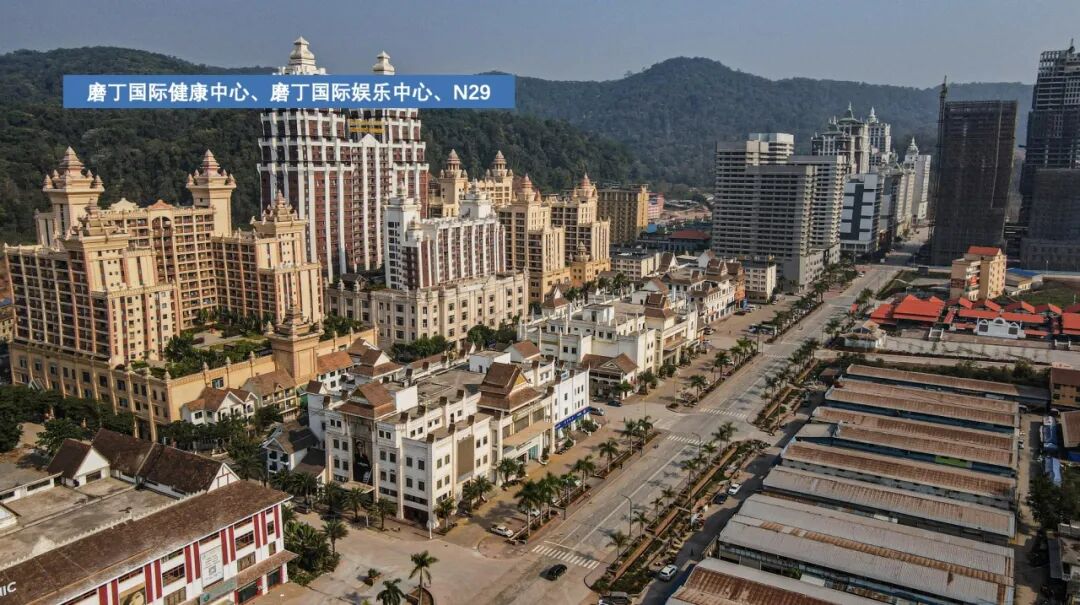

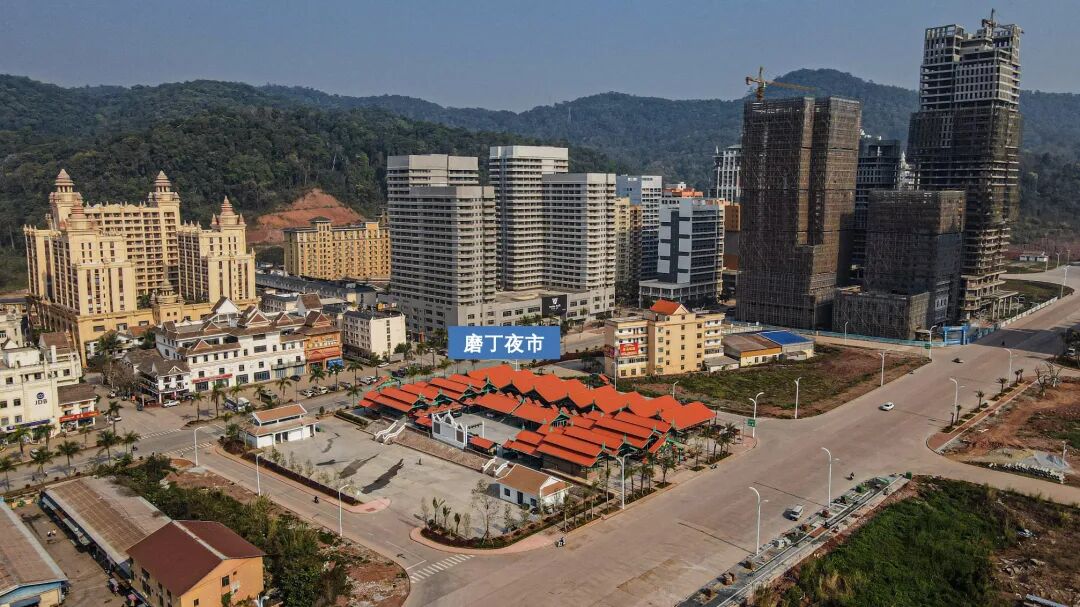

已建设完成并交付业主使用地块

左右滑动即可查看
声明:本平台所发布信息仅供参考阅读,不涉及商用
* 我们尊重原创,也注重分享,有部分内容、图片来自互联网,版权归原作者所有,如有侵犯到媒体、公司 、企业或个人等知识产权,请在公众号留言,联系我们删除,本公众平台将不承担任何法律责任。

汇编整理 List
文/版 磨丁招商局新闻办
转载请注明:Borten磨丁经济特区

到顶部
