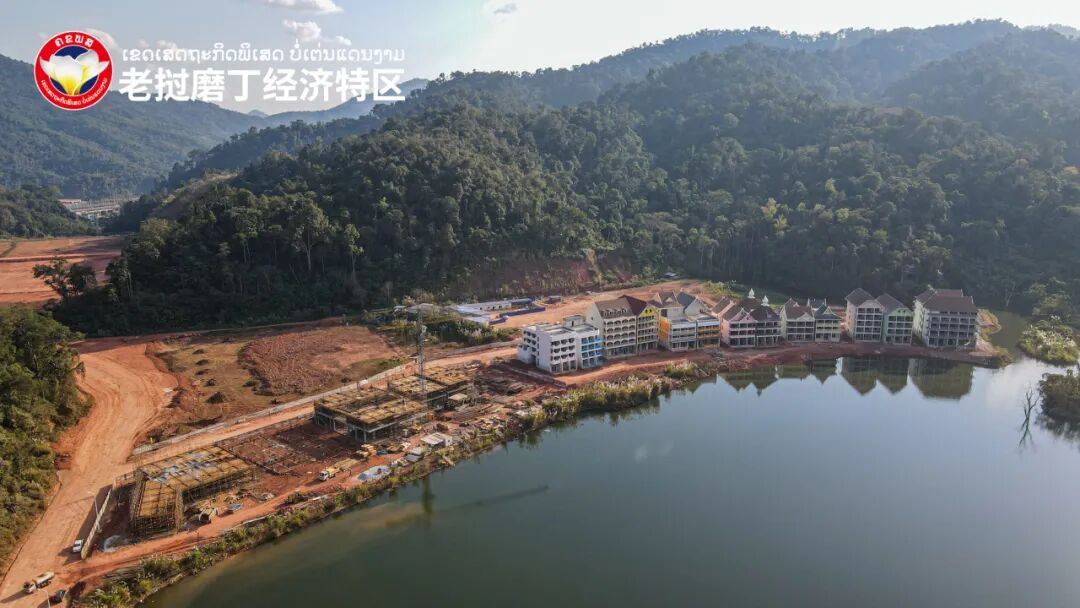

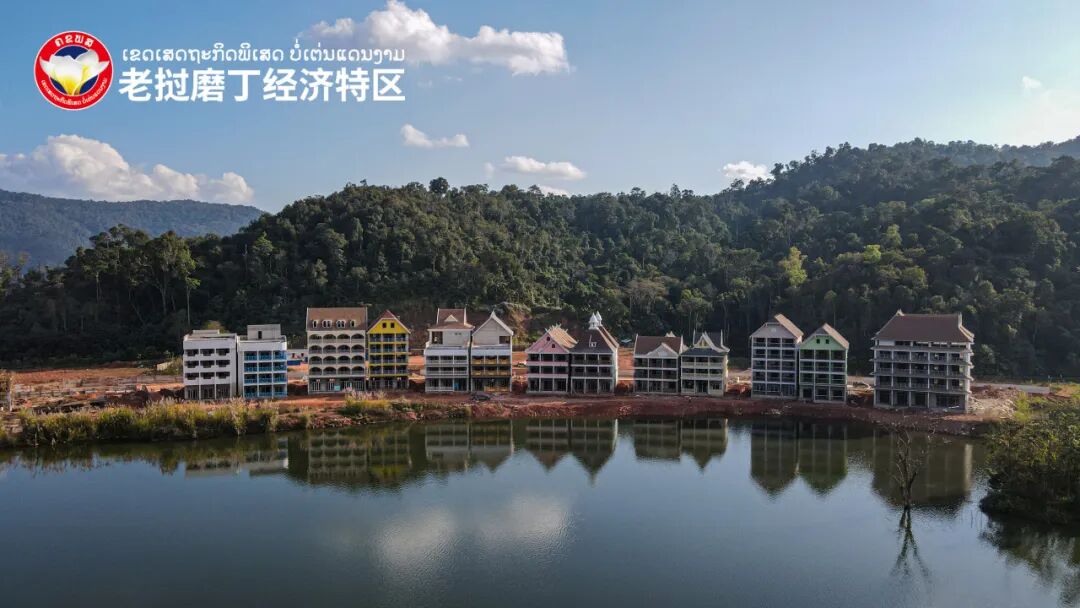

爱丁堡
爱丁堡位于磨丁湖南岸,是磨丁倾力打造的高端旅游度假客栈酒店群落,由数十栋花园庭院客栈、临湖观景客栈及蘑菇型城堡酒店组成
爱丁堡规划效果图
S6-S12栋:屋面瓦安装、防水施工、铝合金门窗外框、GRC线条安装、面漆完成,S6-S9栋门窗抹灰收口完成90%,S6-S10栋强电管安装预埋和回填完成30%,S10-S11栋主雨污管预埋安装完成30%

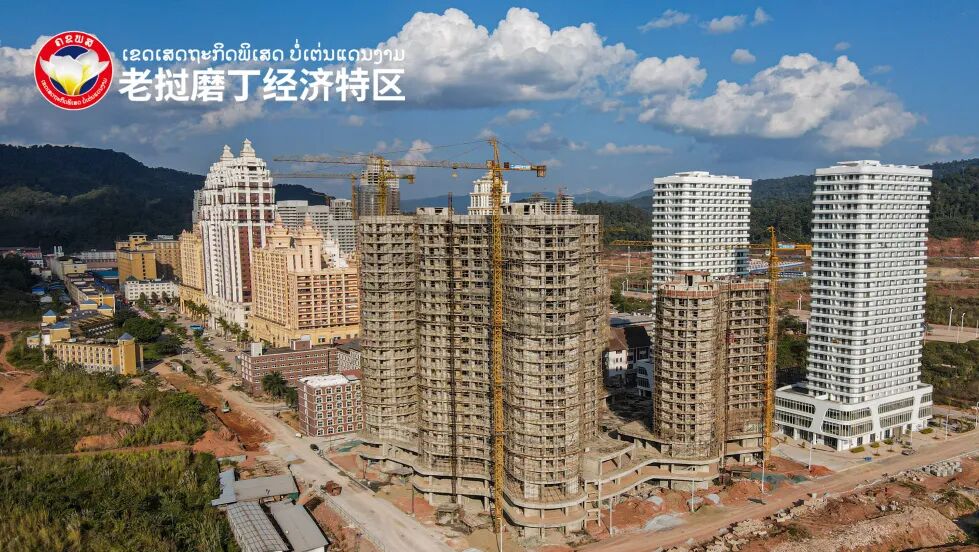

S1-S5栋:S1、S3、S4栋承台钢筋绑扎完成,模板安装完成,砼浇筑完成84%;S3、S4栋一层脚手架搭设完成,顶板模板完成100%;S2、S5栋垫层砼浇筑完80%,基础土方开挖完成100%

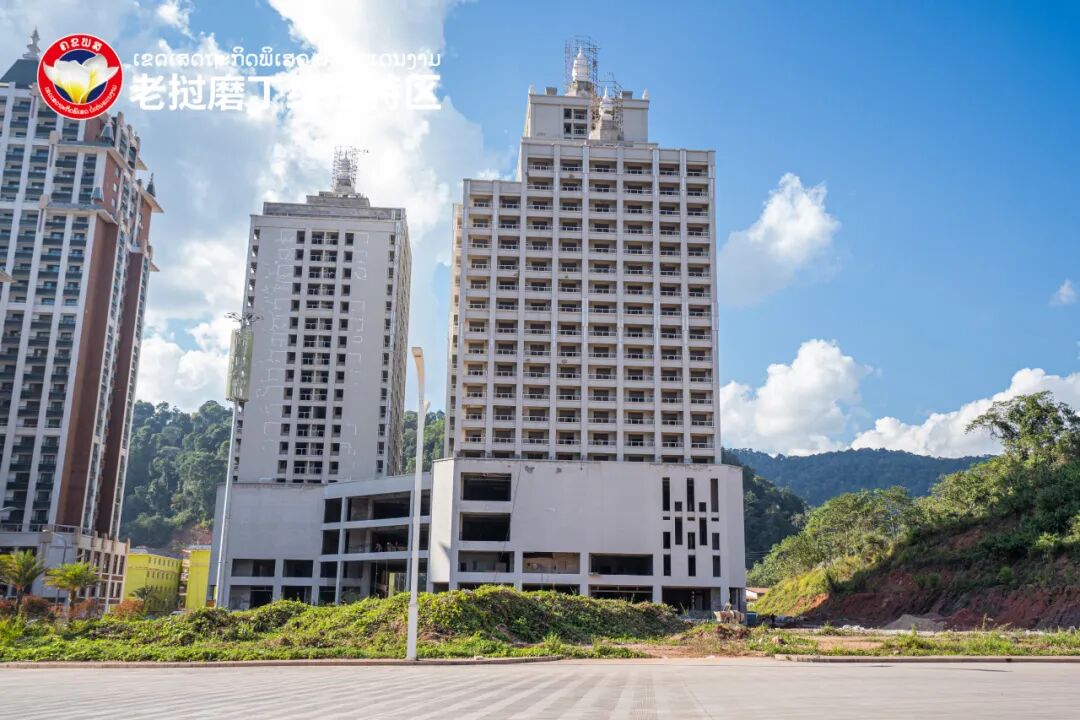

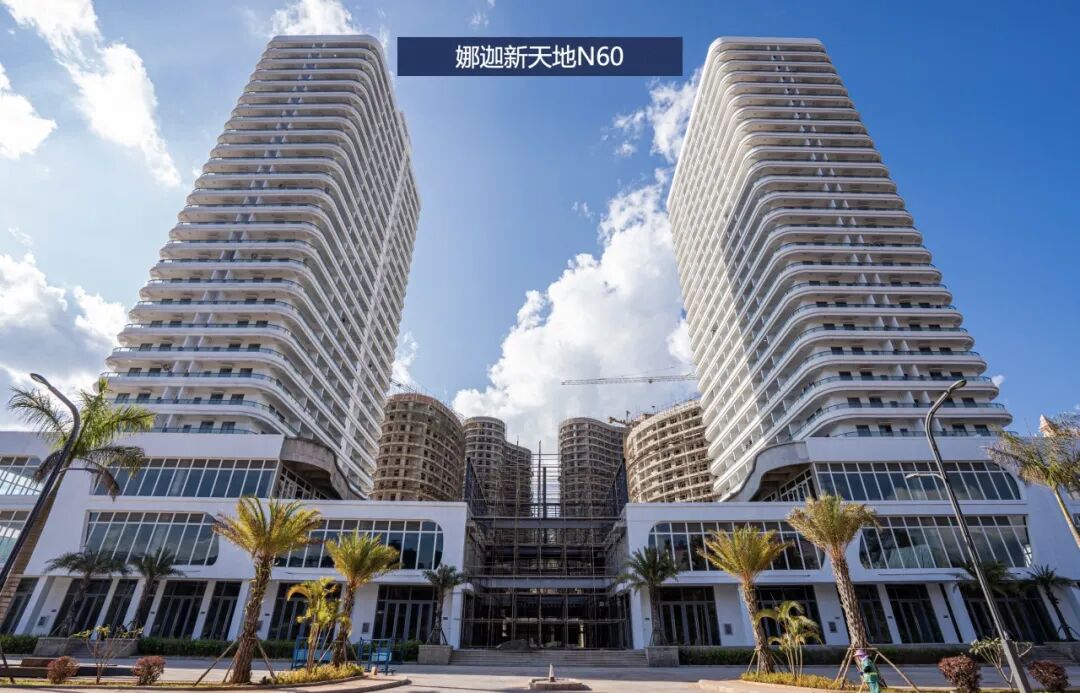

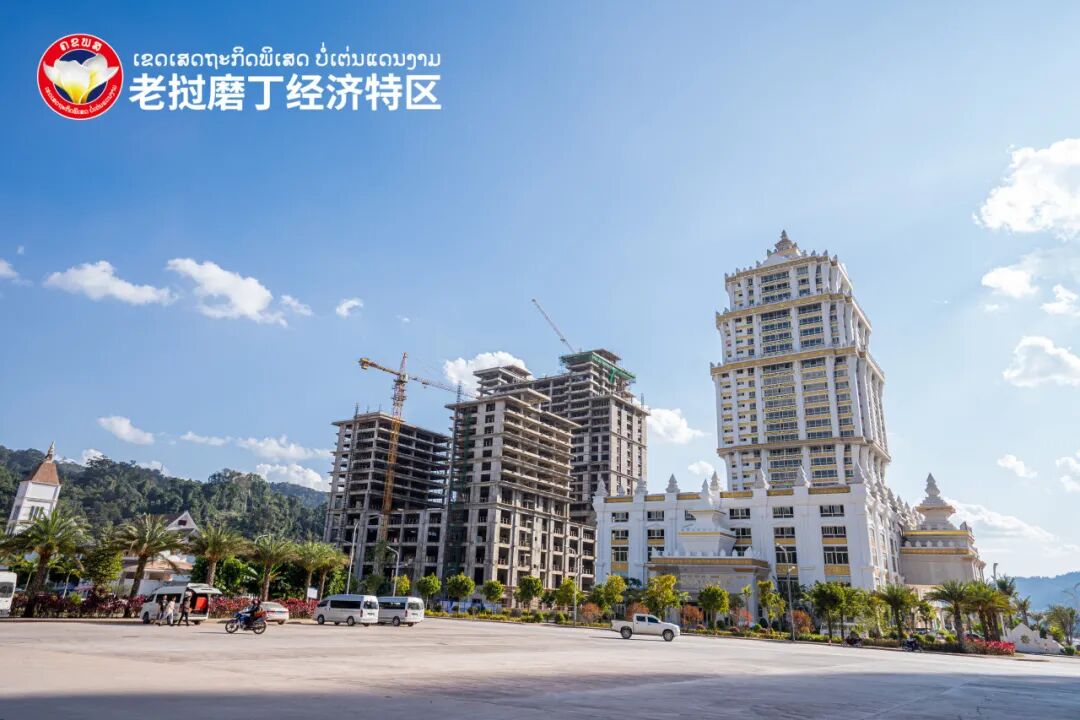

娜迦新天地N59
娜迦新天地N59地块4栋均已封顶
N59-1:外墙抹灰、阳台栏板压顶完成,门窗收口、阳台顶板打磨完成90%,塔楼外墙腻子完成30%,排水(雨)管道安装完成50%,电梯安装调试完成1部,样板间即将对外开放
N59-2:排水(雨)管道安装完成50%,塔楼外墙腻子打磨完成,外立面涂料完成70%
N59-3:内外墙抹灰完成,门窗抹灰收口完成90%,排水(雨)管道安装完成50%,塔楼腻子完成30%
N59-4:电梯井墙体补砌完成,铝合金门窗外框安装完成80%,塔楼腻子(不含门窗小口)完成30%
昆曼中心N09

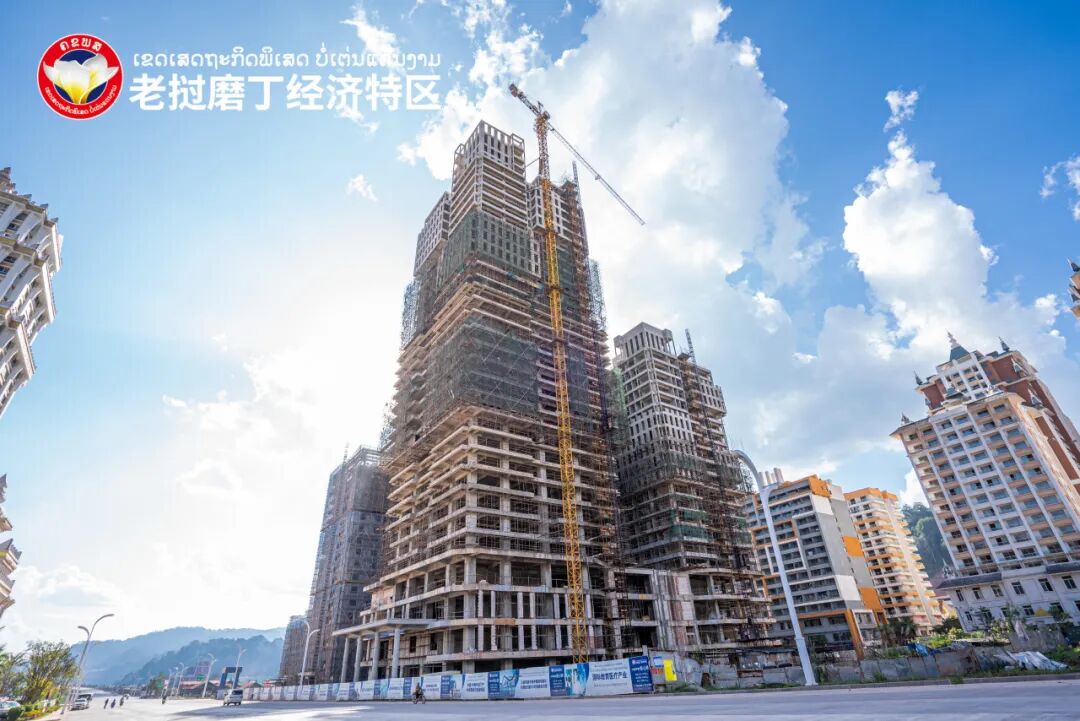

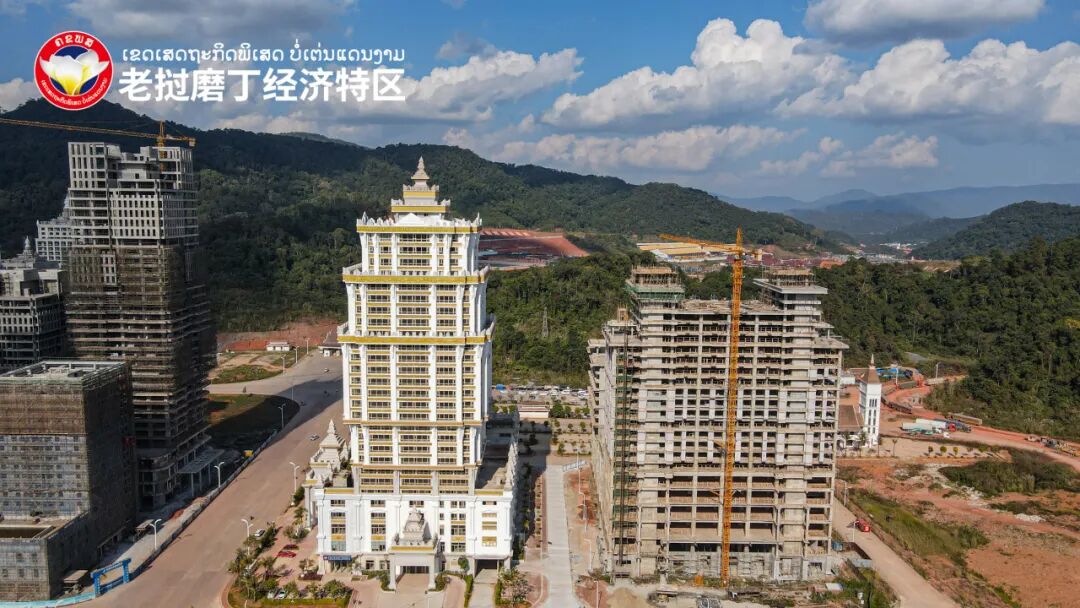

N09地块A、B、C塔主体均已封顶,防火门安装、GRC安装、塔外墙涂料两边腻子完成100%
N09-A:5-21层卫生间回填、阳台地砖铺贴、消防楼梯找平完成,卫生间二次防水完成90%,木工吊顶封石膏板、厨房卫生间墙地砖完成80%,第二遍腻子涂料完成70%,客厅地砖铺贴完成50%
N09-B:5-15层玻璃淋浴隔断、卫生间门安装完成50%;5-28层木工吊顶、阳台地砖、室内防水完成,第二遍腻子涂料完成80%,厨房、卫生间墙地砖铺贴完成50%
N09-C:5-19层客厅地砖铺贴、腻子涂料、室内防水完成,过道地砖完成80%

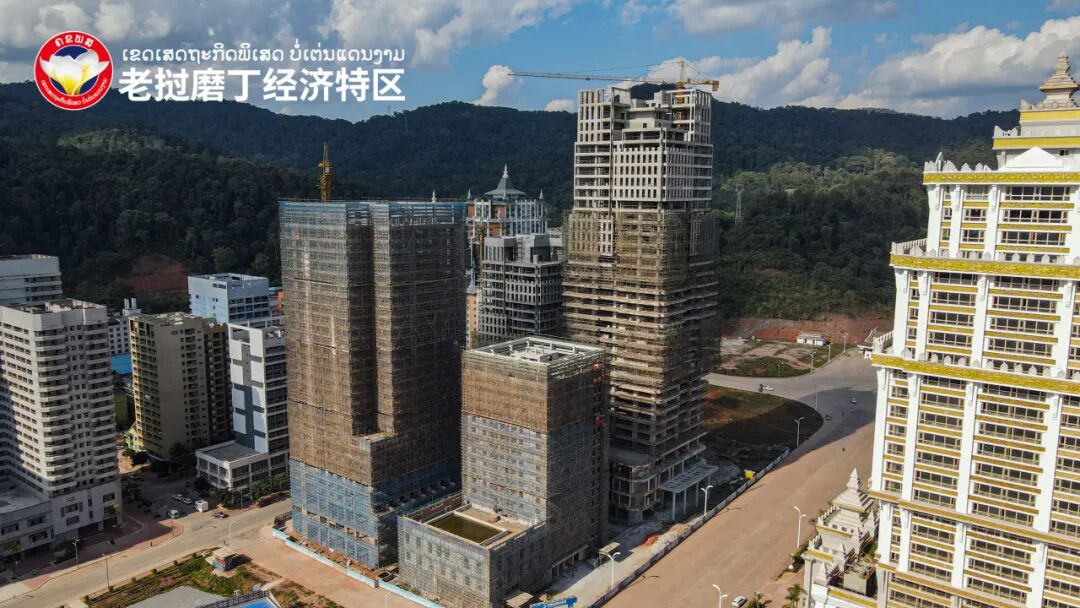

IFC国际金融中心N17

N17地块4栋主体已完工
N17-1:一层至地下室两层砌体、内墙抹灰完成
N17-2:一层及地下室砌体完成50%
N17-3:1至6层砌体、1至4层外抹灰完成
N17-4:7至19层砌体完成,1至4层外抹灰完成,地下室顶板后浇带浇筑完成
ITC国际贸易中心N18
N18-1已交付
N18-2:主体已封顶,裙楼外墙抹灰完成,9-10层外墙完成40%;B栋剩余主体炮楼结构完成50%,12-13层内墙抹灰完成40%

国际保税物流加工产业园区

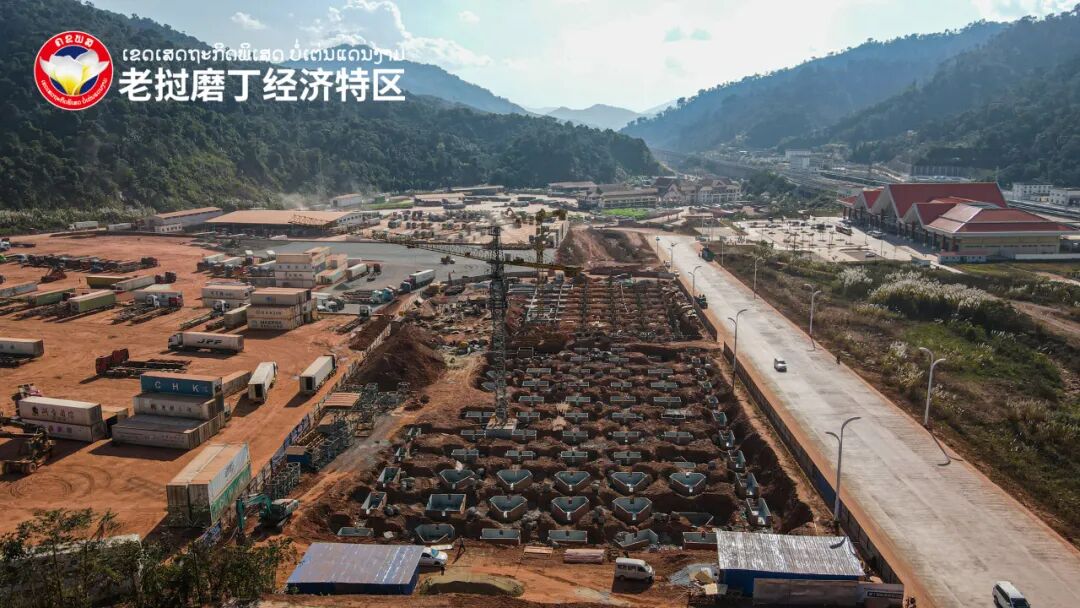

1#、2#厂房项目总建筑面积48895.91平方米,桩基础工程施工完成98%
1#基础土方开挖、垫层浇筑、桩头破除完成,砖胎膜砌筑完成95%
2#基础承台钢筋绑扎完成,承台防水施工完成95%,砼浇筑完成70%

合作区联合运营中心
市政建设

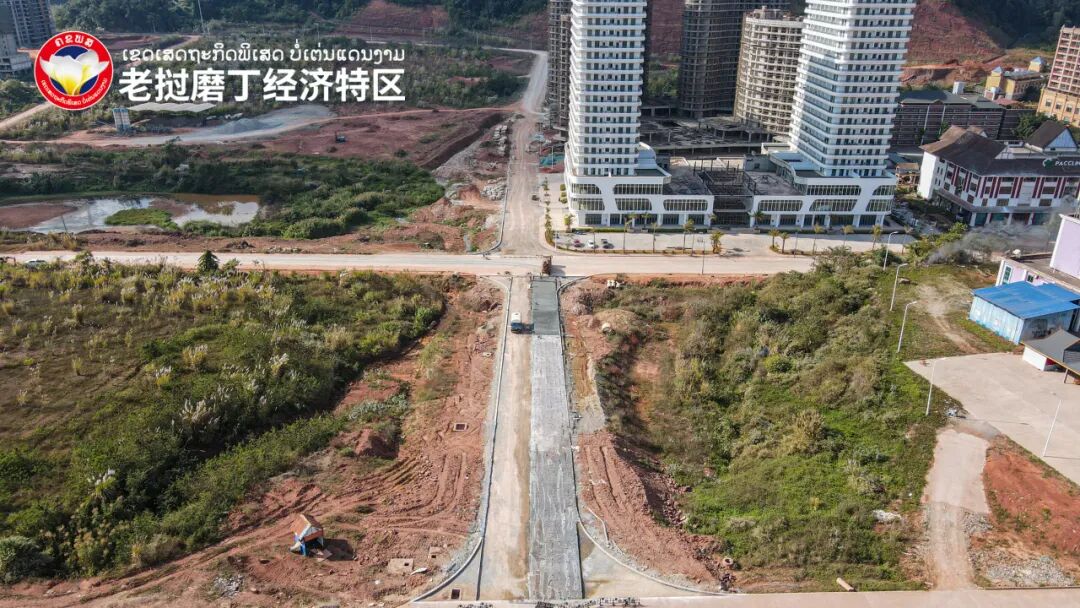

磨丁大道:黄金酒店段左幅土方开挖完成90%
沙湾路:N61段混凝土路面浇筑完成40%,N60段流水石安装完成
已建设完成并交付业主使用地块:
